90天见效:制造企业降本增效的实战路线图(含培训落地)

博高培训咨询 —— 结合企业现状,量体裁衣,定制落地咨询解决方案引言:别再“全员口号式降本”,先选对战场与节奏很多制造业

博高培训咨询 —— 结合企业现状,量体裁衣,定制落地咨询解决方案

引言:别再“全员口号式降本”,先选对战场与节奏

很多制造业企业一谈降本增效,容易走两条“看似努力、实际低效”的路:一是全员喊口号,指标层层分解却缺少抓手;二是把“减少成本”简单等同于压缩费用,结果伤了士气、影响质量,反而拖累交付。

真正能在90天见效的路径,往往更像一个项目:先诊断,再试点,再培训推广,最后固化机制。它的核心不是“做很多事”,而是选对战场、控制节奏、把改善从现场动作映射到利润表,让每一步都能回答三个问题:

• 这件事能否在90天内看见结果?

• 结果是否能量化到成本与利润?

• 经验是否可复制到更多产线与工厂?

下面这份路线图以时间线推进,给出行动清单、里程碑、责任与风险控制,帮助制造业企业在90天内实现“减少成本→提高利润”的可验证闭环,并通过培训确保落地。

第1-2周:快速诊断——找出最有利润弹性的3个切口

90天项目成败,前两周决定一半。快速诊断的目标不是“全面体检”,而是用最少的数据,锁定最有利润弹性的3个切口,并形成可执行的试点方案。

建议用“4步快诊法”:

1. 拉齐目标:减少成本的目标口径(材料/人工/制造费用/质量成本/交付成本),以及利润提升的测算方式。

2. 采集关键数据:只抓能指导行动的数据,不做大而全报表。

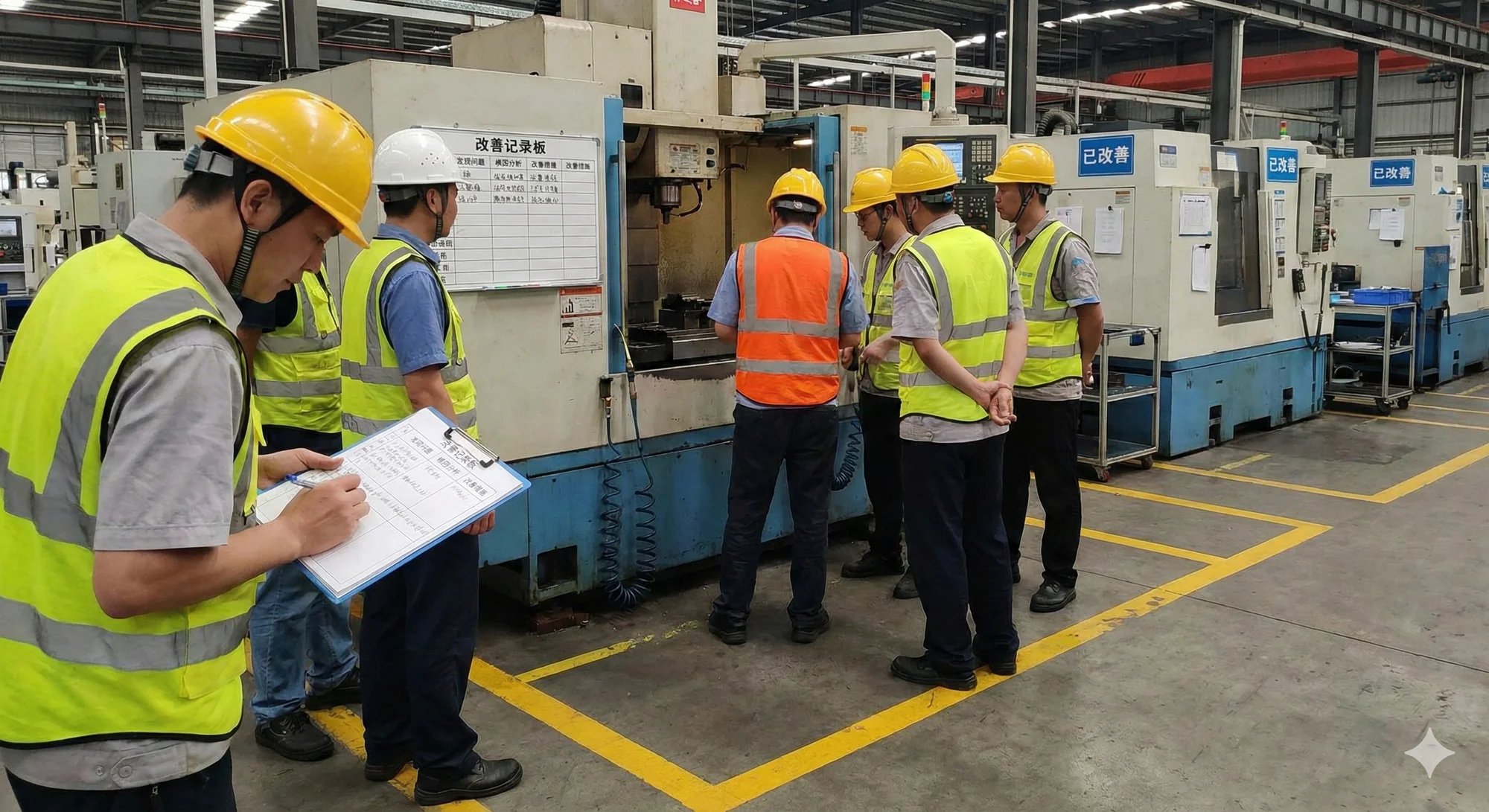

3. 现场走访:看换型、停机、返工三类高频损失的真实发生点。

4. 评估可控性:把“看起来很大”但不可控的因素先排除,优先能被班组与现场管理影响的变量。

必备数据清单:成本、效率、质量、交付四张表

把复杂问题压缩成四张表,足够支撑决策:

• 成本表:单位成本构成(材料/人工/能源/辅料/折旧/外协),近3个月波动;同时列出TOP10物料与异常项。

• 效率表:OEE或等价指标(开动率/性能/良品率),换型时长、计划达成率、瓶颈工序节拍。

• 质量表:一次合格率、返工返修工时、报废金额、关键缺陷Pareto;把质量损失直接折算为成本。

• 交付表:订单准交率、急单占比、缺料停线次数、在制品周转天数;交付问题往往隐含大量加班、插单与浪费。

里程碑(第2周末):

• 输出《90天降本增效机会清单》与《试点产线建议书》

• 选定3个切口与1条试点产线

• 明确项目组织:项目负责人、财务口径负责人、现场推进负责人

选战场原则:收益大、周期短、可控强、可复制

用四条原则筛选“战场”,避免把90天消耗在难题上:

• 收益大:预计可减少成本或释放产能的金额/工时清晰,能对提高利润产生实质影响。

• 周期短:两周内能看到趋势改善(例如换型缩短、停机下降、返工减少)。

• 可控强:主要靠现场流程、标准作业、设备维护、物料组织等可控因素驱动。

• 可复制:问题不是某个“高手”才能解决,而是能沉淀成标准并推广。

风险控制(第1-2周常见坑):

• 指标口径不一致(现场说省了,财务算不出来)→ 第1周就让财务参与并锁口径。

• 选题过大(例如全面信息化、设备大改造)→ 将大项目拆成90天可交付的子目标。

第3-6周:试点改善——用一条产线跑通“减少成本→提高利润”链路

第3-6周的关键词是“用结果说话”。试点不是做展示,而是用一条产线跑通闭环:现场动作能量化、能进入利润测算、能形成标准。

建议采用“周节奏”推进:

• 第3周:现状基线+关键损失点锁定+快速改动

• 第4周:标准作业与参数固化+异常处理机制上线

• 第5周:巩固与对比验证+财务映射

• 第6周:形成可复制包(标准、表单、节拍、培训材料)

三类高频动作:换型、停机、返工的现场攻坚

制造业里最常见、也最容易在90天内见效的三类损失,往往直接决定“减少成本”的速度。

1. 换型(Setup):缩短换型=提升开动率=摊薄单位制造费用

• 把换型分解为“内换型/外换型”,先把能外置的准备工作前移(工具、物料、程序、首件检具)。

• 用视频或计时法做换型动作拆解,去掉等待与重复确认。

• 输出《换型标准作业》与《换型前置清单》,并设定换型目标(例如减少20%-40%)。

2. 停机(Downtime):减少停机=减少加班与插单=稳定交付

• 建立停机分类与10分钟内上报机制(人、机、料、法、环、测)。

• 抓TOP3停机原因做“快速围堵+根因纠正”:先止血,再改善。

• 与设备点检结合,推动“预防性维护”替代“救火式维修”。

3. 返工/返修(Rework):减少返工=减少直接成本+释放产能

• 用缺陷Pareto锁定关键缺陷,明确“缺陷出现点”和“可控参数”。

• 强化首件确认与过程巡检,把质量控制前移。

• 把返工工时折算为成本,并追踪“返工下降→产能释放→减少加班/外协”的链路。

里程碑(第6周末):

• 试点产线核心指标改善趋势稳定(至少连续2-3周)

• 输出可复制的“试点作战包”:标准作业、异常机制、看板口径、培训材料

成本核算对齐:把现场改善映射到利润表

许多企业做了改善却没有“提高利润”的体感,常见原因是改善没有进入财务语言。试点阶段建议建立三条映射:

• 工时映射:换型/停机减少带来的有效工时提升,是否对应减少加班、减少临时用工或增加产出。

• 质量成本映射:报废金额、返工工时、返修材料是否下降,并形成月度对比。

• 单位成本映射:开动率提升带来的制造费用摊薄,是否反映在单位制造成本或毛利率上。

做法上,建议每周一次“现场-财务对齐会”,用同一张表讲清:本周减少成本多少、原因是什么、下周要保什么、要攻什么。

第7-10周:培训赋能——让班组长成为“改善发动机”

试点跑通之后,真正决定能否复制的,是“人”。制造业现场的关键杠杆往往是班组长:他们既掌握节拍与异常,也影响执行纪律与现场氛围。

因此第7-10周不是“补课”,而是把试点经验转化为可教、可练、可考核的能力体系,通过培训让班组长成为持续减少成本、提高利润的发动机。

培训设计:课堂30%+现场70%的“带教式训练”

建议采用“课堂理解+现场带教+当场交付”的结构,确保培训不是听完就散。

• 课堂30%:讲清改善逻辑与工具(标准作业、异常处理、快速换型、质量前移、数据看板)。

• 现场70%:在真实产线做带教,完成三类交付物:

• 班组看板(指标口径统一)

• 异常处理闭环表(发现-响应-分析-纠正-验证)

• 标准作业与巡检点(可执行、可检查)

培训组织建议:每周1次集中学习+2次现场辅导,周期4周,班组长以“项目作业”形式完成产线改善。

在这一阶段,如果企业希望把培训与项目推进深度绑定,可以考虑引入具备“培训+辅导一体化”能力的伙伴。例如博高企业培训长期将企业培训与管理咨询融合,通过系统化诊断与精准匹配,把课程内容直接嵌入企业的90天项目节奏:课堂讲方法,现场盯交付,确保培训成果能转化为现场行为与经营结果。这种模式尤其适合希望快速见效、同时建立长期人才梯队的制造业企业。

培训考核:用“行为指标+结果指标”双轮驱动

只考勤、只写心得,无法驱动改变。建议用双轮指标:

• 行为指标(过程):

• 每日班前会是否用统一看板

• 异常是否10分钟响应、24小时关闭

• 标准作业稽核达成率

• 结果指标(产出):

• 换型时间下降幅度

• 停机分钟数下降幅度

• 返工工时/报废金额下降幅度

• 订单准交率改善

把考核结果与班组评优、激励挂钩,但更重要的是形成“能被看见的贡献”,让改善成为班组长的职业成就,而不是额外负担。

里程碑(第10周末):

• 关键班组长掌握方法并能独立带队改善

• 形成《班组长改善能力清单》与《训练营作业模板》

第11-12周:复制推广——把试点做法产品化,避免反弹

最后两周决定“90天是一阵风”还是“90天成为新起点”。复制推广的关键是把试点做法产品化:变成标准、机制与节奏,而不是依赖个人。

建议按“1+N”推广:1条试点产线的作战包,复制到N条相似产线;先同工艺、同设备,再跨车间扩展。

固化机制:日清周结、复盘、激励与持续改善提案

要避免反弹,需要四类机制配套:

• 日清:班组日指标看板(安全/质量/交付/成本/人员),异常当天闭环。

• 周结:每周固定复盘会,聚焦“偏差原因+下周对策”,并由现场与财务共同确认口径。

• 复盘沉淀:将试点经验沉淀为SOP、点检表、换型清单、培训课件,形成版本管理。

• 激励与提案:对可复制的改善提案进行分级奖励,强调“可复用价值”而不是只奖励一次性功劳。

里程碑(第12周末):

• 至少完成2-3条产线复制

• 形成《降本增效项目手册》(指标口径、作战包、培训与稽核机制)

• 输出下一季度路线图:扩线、扩车间、扩品类

结论:90天只是开始,关键是持续的“机制+人才”

对制造业来说,降本增效从来不是一次活动,而是一套经营能力。90天项目能带来快速见效:通过选对战场与节奏,试点跑通“减少成本→提高利润”的闭环;再用培训把方法交给班组长,让改善从“专项行动”变成“日常能力”;最后用机制固化,确保复制推广不走样、不反弹。

当你把这条路径走顺,会发现真正的变化不仅是成本下降、利润提升,更是组织开始形成一种稳定的执行力:数据说话、现场闭环、责任清晰、持续改善。这才是制造业企业在不确定环境中最值得投资的确定性。
