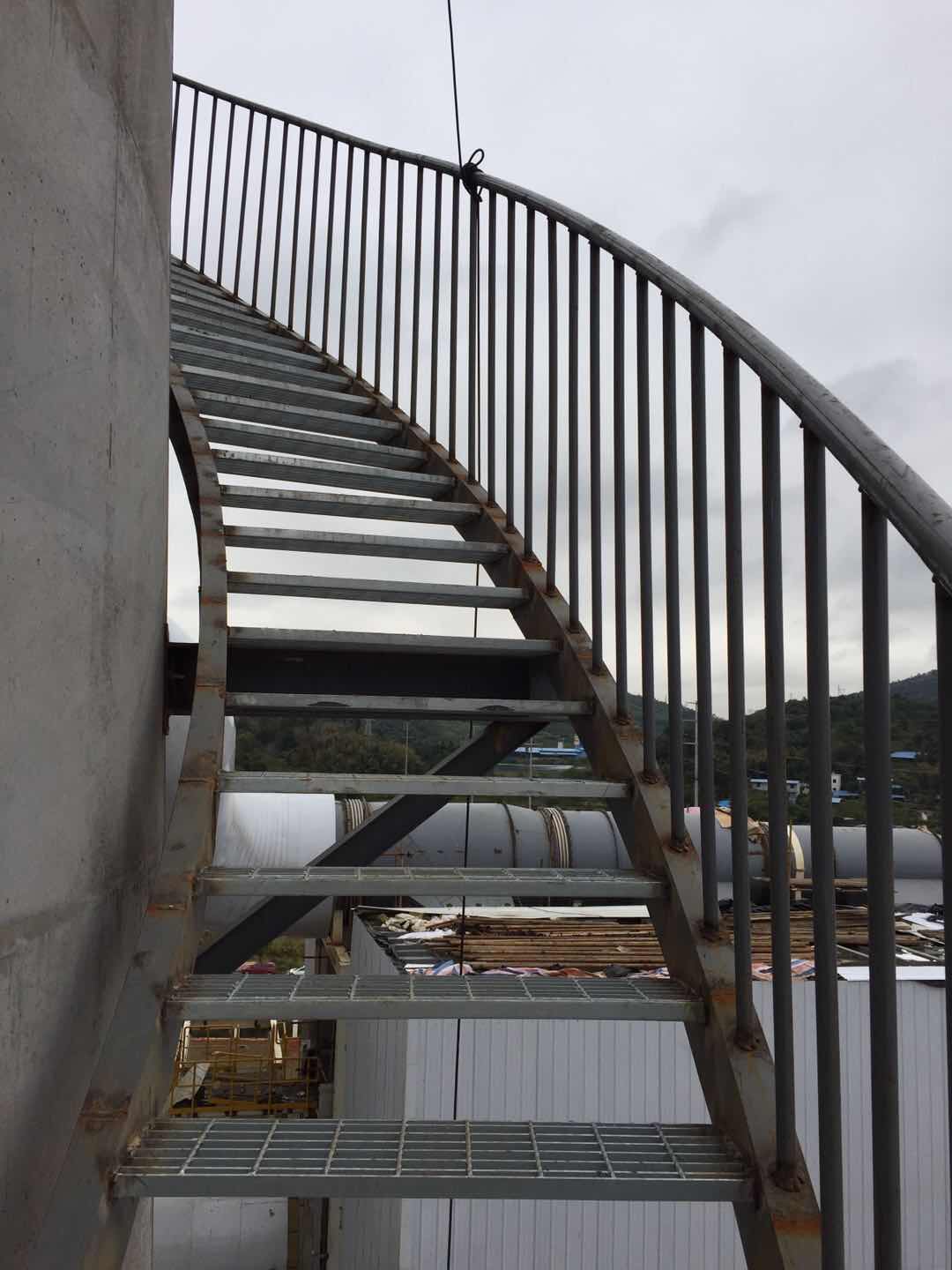

水泥烟囱爬梯项目圆满竣工——刷漆防腐除隐患,筑牢走台安全防线

一、施工工序(一)施工前安全防护落实在烟囱底部周边20 米范围设置硬质警戒区,悬挂 “高空作业 禁止入内” 警示标识,安

一、施工工序

(一)施工前安全防护落实

在烟囱底部周边20 米范围设置硬质警戒区,悬挂 “高空作业 禁止入内” 警示标识,安排专人 24 小时监护;施工前暂停烟囱周边相关设备运行,切断走台附近临时电源,防止触电事故。

高空作业人员全程系挂双钩安全绳,安全带高挂低用,工具放入防坠工具袋;对走台下方的设备、地面铺设防护帆布,防止除锈铁屑、涂料滴落造成污染;遇大风、雨雪、高温天气,立即停止高空作业。

(二)分阶段标准化施工工序

1.基层除锈与结构加固

采用角磨机搭配钢丝刷,对走台钢格栅、护栏、钢梁进行全面除锈,彻底清除表面铁锈、旧漆皮、油污及杂物;对锈蚀严重的钢构件,采用砂纸打磨至露出金属光泽;对变形的钢格栅进行校正,对松动的螺栓进行紧固,对开裂焊缝进行补焊,补焊后打磨平整。

除锈完成后需在4 小时内涂刷底漆,防止金属表面二次返锈;对水泥烟囱与走台连接的混凝土裂缝,采用聚合物砂浆修补,确保走台基础稳固。

2.分层防腐涂装施工

底漆施工:采用刷涂工艺,重点涂刷钢格栅缝隙、焊缝、螺栓连接处等隐蔽部位,确保底漆完全覆盖基层,无漏涂、流挂现象;底漆固化后检查漆膜完整性,对漏涂部位及时补涂。

中涂施工:待底漆完全固化后,涂刷环氧云铁中涂漆,增强涂层厚度与抗腐蚀能力;中涂漆干燥后,用细砂纸轻轻打磨表面,去除颗粒、流痕,提升与面漆的附着力。

面漆施工:采用 “刷涂 + 喷涂” 结合的方式,大面积钢梁采用高压无气喷涂,钢格栅缝隙及护栏边角采用人工刷涂;确保面漆色泽均匀一致,无明显色差;走台护栏统一涂刷安全警示色(如黄黑相间),警示条宽度均匀、边缘整齐,提升辨识度。

(三)工序自检与防护清理

每完成一道涂层施工,班组自检涂层厚度、附着力;全部涂装完成后,检查走台整体外观,确保无流挂、起皮、开裂缺陷;采用干膜测厚仪检测涂层厚度,确保 90% 以上测点达到设计要求。 待面漆完全固化(不少于 72 小时)后,拆除防护帆布,清理烟囱周边的施工废弃物,做到工完场清。

二、竣工验收

1.施工单位内部自检

项目完工后,对照设计图纸与施工规范开展全面自检,重点核验以下内容: 涂层外观:色泽均匀,无漏涂、流挂、起皮现象,护栏警示色分色清晰; 涂层性能:干膜厚度达标,附着力测试合格; 结构状态:走台钢构件无松动、变形,焊缝无开裂,与烟囱筒壁连接牢固。

对自检发现的问题形成整改清单,明确整改措施与时限,复查销项后提交验收申请。

2.正式联合竣工验收

施工单位向甲方提交竣工验收申请,附完整竣工资料,包括施工方案、材料合格证与检测报告、工序验收记录、涂层检测数据、施工影像资料、竣工图纸等。 甲方组织设备管理部门、监理、施工三方联合验收,通过现场目测、干膜测厚仪实测、附着力测试等方式,判定工程质量是否符合合同与规范要求。 验收合格后,各方签署《竣工验收报告》;若存在涂层厚度不足、警示色不规范等问题,限期整改并复验。

3.竣工交付与后期维护

办理项目移交手续,向甲方移交维护说明书,明确后期维护注意事项:每季度巡检一次走台涂层状况,发现破损及时补涂;每半年紧固一次连接螺栓,每年对焊缝及隐蔽部位进行一次防腐复查。 按档案管理要求整理施工全过程资料,分类归档,完成项目结算。

三、 关键注意事项

高空除锈时,需在走台下方设置接料斗,防止铁屑坠落伤人或损坏设备;涂装施工时,避免涂料污染烟囱筒壁及附属设施。

涂层施工需严格遵循涂料产品说明书的间隔时间,禁止在底漆未固化前涂刷中涂漆,防止漆膜起皱、脱落。

走台恢复使用前,需组织人员空载试运行,检查走台承载能力及护栏防护性能,确认无异常后方可投入使用。
