冷却塔避雷针维保项目竣工 保障冷却系统稳定运行

一、施工工序(一)施工前安全防护落实施工前暂停冷却塔相关设备运行,切断电源并悬挂警示标识;在冷却塔底部周边15 米范围设

一、施工工序

(一)施工前安全防护落实

施工前暂停冷却塔相关设备运行,切断电源并悬挂警示标识;在冷却塔底部周边15 米范围设置硬质警戒区,安排专人 24 小时监护,禁止非施工人员进入。

采用高空作业吊篮作为施工平台,作业人员全程系挂双钩安全绳,工具放入防坠工具袋;遇雷雨、大风(风速≥6 级)天气,立即停止高空作业,避免雷击风险。

对冷却塔顶部的风机、电机等精密设备,采用防水帆布全覆盖防护,防止施工过程中造成损坏或污染。

(二)分阶段标准化施工工序

1.旧避雷针拆除与基层清理

拆除损坏的避雷针及支架,对锈蚀螺栓采用除锈剂处理后拆卸,严禁暴力拆除损伤冷却塔顶部结构;同步拆除老化引下线,标记接地极埋设位置。 清理冷却塔顶部安装面的灰尘、锈蚀层及杂物,用角磨机打磨平整;对支架连接部位的混凝土裂缝,采用聚合物砂浆修补,确保安装基层坚实牢固。

2.接地系统修复施工

若接地电阻超标,在指定位置开挖接地沟,增设镀锌角钢接地极,接地极间距≥5m;采用焊接方式连接接地极与引下线,焊缝需做防腐处理。 更换破损引下线,确保引下线顺直、无弯折,与避雷针、接地极连接牢固;引下线固定点间距均匀,固定支架安装稳固,避免风荷载导致晃动磨损。

3.避雷针安装与加固

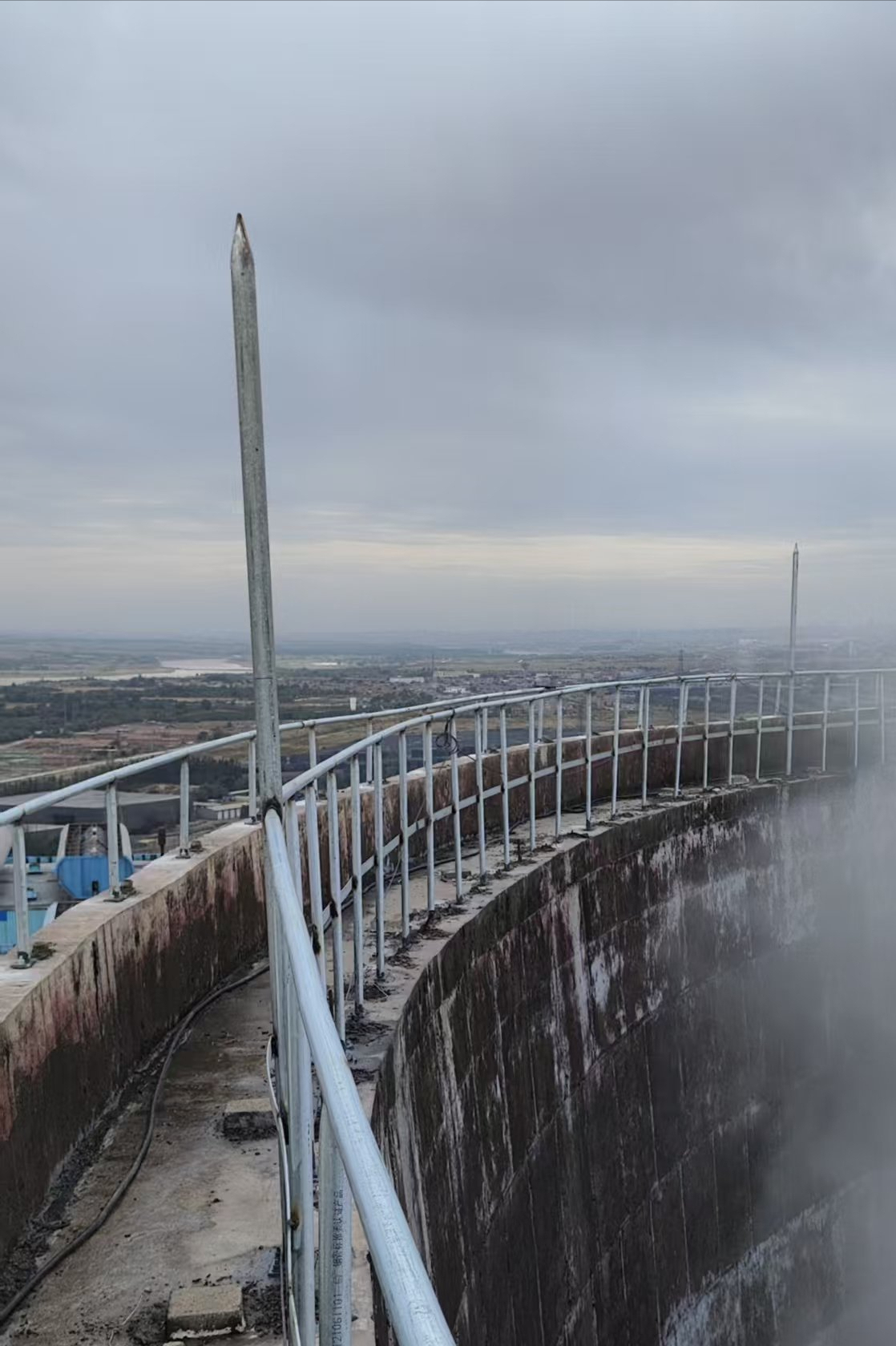

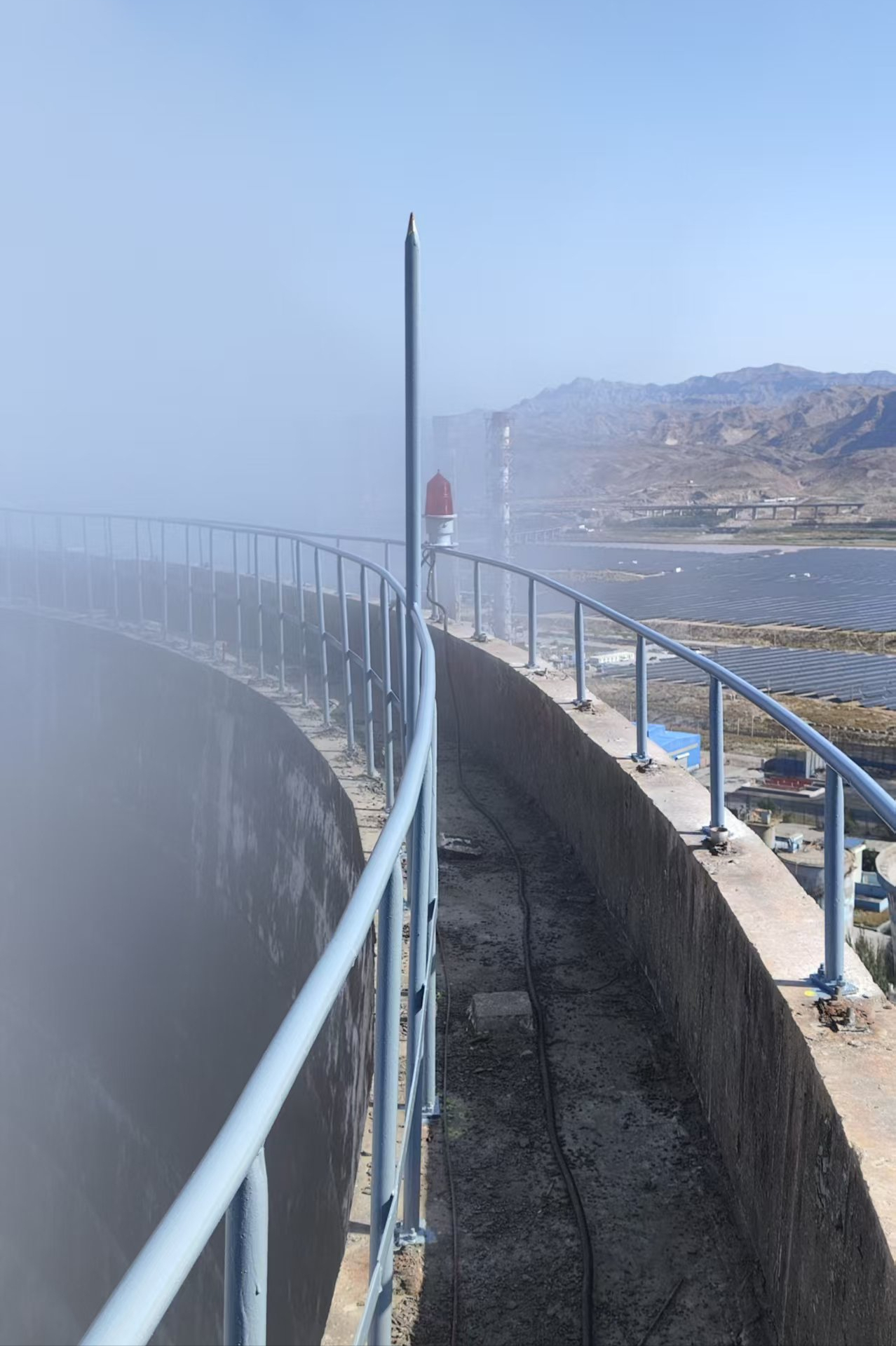

安装新避雷针本体,调整垂直度,采用高强度螺栓与支架固定,螺栓紧固后加装防松垫片;对针体焊缝进行超声波探伤检测,确保无焊接缺陷。 加固避雷针支架,采用满焊工艺将支架与冷却塔顶部预埋钢板连接,焊接完成后涂刷防腐底漆与面漆,增强抗腐蚀能力;在支架底部增设防水密封胶,防止雨水渗入混凝土结构。

4.防腐防护与工序自检

对避雷针、引下线及支架进行全面除锈防腐处理,涂刷环氧富锌底漆 + 聚氨酯面漆,确保涂层均匀覆盖,无漏涂、流挂现象。 施工班组自检:采用接地电阻测试仪复测接地阻值,确保≤10Ω;检查针体垂直度、支架牢固度,留存施工前后对比影像资料,形成质量追溯台账。

二、 验收竣工

1.防雷性能专项检测

委托具备资质的第三方防雷检测机构,开展全面检测:复测接地电阻值、核查引下线导通性、检测针体与支架的连接可靠性,出具正式防雷检测报告,确保符合《建筑物防雷设计规范》(GB 50057)要求。 进行模拟雷击测试,验证避雷针的接闪性能,确保雷电能量可通过引下线安全导入大地。

2.正式联合竣工验收

施工单位向甲方提交竣工验收申请,附完整竣工资料,包括检测报告、施工方案、材料合格证、防雷检测报告、工序验收记录等。 甲方组织监理、施工、防雷检测机构三方联合验收,通过现场实测实量、资料核查等方式,判定工程质量是否符合合同及规范要求。 验收合格后签署《竣工验收报告》;若存在接地电阻超标、针体固定不牢等问题,限期整改并复验。

3.竣工交付与后期维护

办理项目移交手续,向甲方移交维护说明书,明确后期维护注意事项:每季度巡检一次避雷针及支架牢固度,每年检测一次接地电阻值,雷雨季节前开展专项检查;发现涂层脱落、螺栓松动及时处理。 按档案管理要求整理施工全过程资料,分类归档,完成项目结算。

三、 关键注意事项

1.焊接接地极与引下线时,需确保焊缝饱满,防腐处理到位,避免土壤腐蚀导致接地系统失效。

2.高空作业时,需同步检查冷却塔顶部结构稳定性,若发现混凝土开裂、脱落,需及时采取加固措施。

3.项目竣工后,需及时向当地气象部门报备防雷检测结果,确保合规运行。
